地产公司计划运营部KPI该如何科学设置?

地产公司计划运营部作为企业战略落地的核心枢纽,其KPI设置需围绕“战略解码、过程管控、协同增效、价值创造”四大核心目标构建,既要确保短期经营指标的达成,也要支撑长期战略能力的沉淀,以下从设计原则、核心维度、指标拆解及落地保障四个方面展开详细说明。

地产公司计划运营部KPI该如何科学设置?-图1

KPI设置的核心原则

  1. 战略对齐原则:所有KPI需承接公司战略目标,如“三年销售额翻倍”“利润率提升5个百分点”等战略方向,需分解为计划运营部可执行的过程指标,避免战略与运营脱节。
  2. 过程与结果并重:既设置结果性指标(如经营目标达成率)确保短期业绩,也设置过程性指标(如关键节点完成率、跨部门协同效率)保障执行质量,避免“唯结果论”导致的短期行为。
  3. 定量与定性结合:以定量指标为主(占比80%以上),确保可衡量、可追溯;对难以量化的工作(如流程优化、风险预警)设置定性指标,通过360度评估或专项考核补充。
  4. 动态调整机制:结合市场环境、项目阶段、公司战略变化,每季度回顾KPI合理性,对极端情况(如政策突变导致项目延期)启动指标校准流程,避免僵化考核。

KPI核心维度与指标拆解

计划运营部KPI体系可拆解为“战略解码与目标管理、计划与节点管控、跨部门协同、流程优化与效率提升、风险预警与决策支持”五大维度,具体指标如下:

(一)战略解码与目标管理(权重25%)

该维度聚焦战略目标从“顶层设计”到“基层执行”的落地效率,核心是确保公司级目标精准分解至项目、部门及个人。
| 指标名称 | 指标定义 | 数据来源 | 考核标准 |
|----------------------|----------------------------------------------------------------------------|--------------------------|----------------------------------|
| 经营目标达成率 | 公司/区域年度销售额、利润率、回款额等核心指标实际完成值/目标值×100% | 财务部月度/季度报表 | ≥100%得满分,每低1%扣2分 |
| 战略任务分解准确率 | 年度战略任务(如新拓10个项目、3个产品线落地)分解至部门/项目的任务清晰度评分 | 年度战略研讨会纪要、部门确认 | 评分≥4.5分(5分制)为达标 |
| 目标跟踪及时率 | 月度/季度经营分析报告提交时效性,未在规定时间(如次月5日前)提交的次数占比 | 计划运营部提交记录 | 及时率100%得满分,每延迟1次扣1分 |

(二)计划与节点管控(权重30%)

计划运营部的核心职能是“保进度”,需通过全周期计划管控确保项目按节点推进,尤其关注关键里程碑(如开工、预售、交付)。
| 指标名称 | 指标定义 | 数据来源 | 考核标准 |
|----------------------|----------------------------------------------------------------------------|--------------------------|----------------------------------|
| 关键节点达成率 | 项目计划关键节点(如取证、开盘、交付)实际完成数/计划节点数×100% | 项目管理系统(如P6、明源云) | ≥95%得满分,每低1%扣3分 |
| 计划调整审批时效 | 因客观变化需调整计划时,从提交申请至完成审批的平均时长 | OA系统审批记录 | ≤3个工作日得满分,每超1天扣1分 |
| 动态计划更新准确率 | 周度/月度滚动计划与实际执行偏差率,偏差=(计划工作量-实际完成量)/计划工作量×100% | 项目周报/月报 | 偏差率≤10%得满分,每超2%扣1分 |

(三)跨部门协同(权重20%)

地产开发涉及投、融、开、运、销多部门协同,计划运营部需通过机制设计打破部门壁垒,提升整体作战效率。
| 指标名称 | 指标定义 | 数据来源 | 考核标准 |
|----------------------|----------------------------------------------------------------------------|--------------------------|----------------------------------|
| 跨部门会议决议达成率 | 跨部门协调会(如营销推盘会、工程进度会)形成的决议在规定时间内完成的比例 | 会议纪要、任务跟踪表 | ≥90%得满分,每低2%扣2分 |
| 部门协作满意度 | 营销、工程、成本等部门对计划运营部协调效率、响应速度的评分(5分制) | 季度360度评估问卷 | 平均分≥4.2分得满分,每低0.1分扣1分 |
| 资源调配及时率 | 项目急需资源(如资金、施工队)申请后,计划运营部协调到位的及时性 | 资源调配申请单、反馈记录 | ≤2个工作日得满分,每超1天扣1分 |

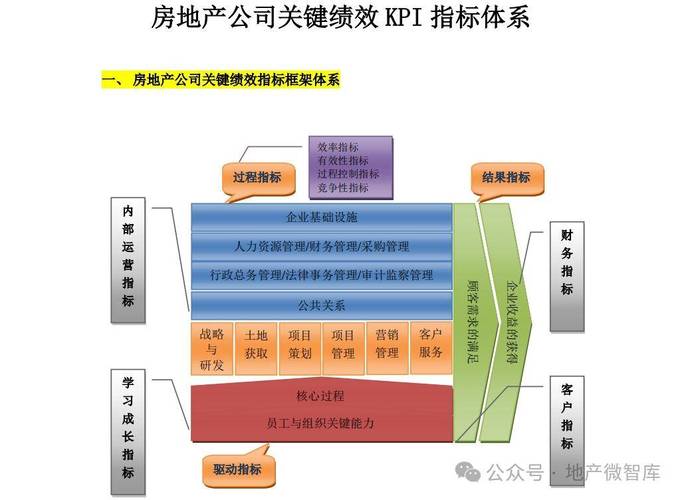

地产公司计划运营部KPI该如何科学设置?-图2

(四)流程优化与效率提升(权重15%)

通过流程标准化、工具数字化提升运营效率,降低隐性成本,是计划运营部的长期价值所在。
| 指标名称 | 指标定义 | 数据来源 | 考核标准 |
|----------------------|----------------------------------------------------------------------------|--------------------------|----------------------------------|
| 流程优化落地数量 | 年度通过流程梳理、制度修订减少审批环节、缩短周期的流程数量(如“开工证办理流程”优化) | 流程管理办公室年度报告 | 完成≥3项得满分,每少1项扣3分 |
| 数字化工具覆盖率 | 计划运营主导使用的工具(如BIM计划管理系统、BI数据分析平台)在项目中的使用比例 | 信息化部统计报告 | ≥85%得满分,每低5%扣2分 |
| 平均审批时长缩短率 | 核心流程(如预算审批、变更签证)优化后平均审批时长较上一年度的缩短比例 | OA系统历史数据对比 | 缩短率≥20%得满分,每低2%扣1分 |

(五)风险预警与决策支持(权重10%)

提前识别项目风险(如成本超支、工期延误),为管理层提供数据化决策支持,是计划运营部的“预警哨兵”职能。
| 指标名称 | 指标定义 | 数据来源 | 考核标准 |
|----------------------|----------------------------------------------------------------------------|--------------------------|----------------------------------|
| 风险预警及时率 | 提前识别并上报重大风险(如政策变动、现金流紧张)的及时性,未在风险发生前15天预警视为无效 | 风险预警台账、管理层反馈 | 100%预警得满分,每漏1项重大风险扣5分 |
| 决策支持报告质量 | 为管理层提供的专项分析报告(如去化率预测、利润敏感性分析)的采纳率及评分 | 管理层评价报告 | 采纳率≥80%且评分≥4分(5分制)为达标 |

KPI落地保障机制

  1. 数据支撑体系:建立统一的项目管理数据平台,整合财务、营销、工程等系统数据,确保KPI指标可实时取数、自动计算,减少人工统计误差。
  2. 考核周期分层:年度KPI与绩效奖金挂钩,季度KPI用于过程纠偏(如节点滞后启动专项督办),月度KPI聚焦日常执行(如计划更新及时率)。
  3. 结果应用闭环:KPI考核结果与部门评优、晋升、培训机会直接挂钩,对连续两季度未达标的部门负责人启动绩效面谈,制定改进计划。

相关问答FAQs

Q1:计划运营部KPI是否应与项目类型挂钩?如何平衡不同项目(如住宅、商业、文旅)的考核难度?
A:是的,需根据项目类型差异化设置KPI权重,住宅项目侧重“销售节点达成率”“回款及时率”,权重可提高至35%;商业项目侧重“招商完成率”“开业筹备进度”,权重占比30%;文旅项目因周期长,可设置“阶段性里程碑达成率”并适当延长考核周期,对复杂项目(如含代建、合作开发)可设置“难度系数”(如1.1-1.3),最终得分=指标得分×难度系数,确保考核公平性。

Q2:如何避免KPI设置导致部门“重短期进度、轻长期风险”?
A:一是通过“风险预警与决策支持”维度设置定性指标(如“重大风险识别准确率”),引导部门关注潜在问题;二是在“计划与节点管控”中增加“质量一票否决制”,若项目因赶工出现重大质量事故,节点达成率按0分计算;三是将“客户满意度”(如交付投诉率)纳入KPI,确保进度与质量、客户体验平衡,避免部门为追求短期指标牺牲长期价值。
